"АрселорМиттал Темиртау" оштрафуют за неготовность ТЭЦ в Темиртау

"АрселорМиттал Темиртау" оштрафуют за неготовность ТЭЦ в Темиртау



Комитет госэнергонадзора отказал ТЭЦ-2 АО "АрселорМиттал Темиртау" в выдаче паспорта готовности к отопительному сезону 2023-2024 года. Более того, компании выписан штраф на сумму 1 млн тенге, передает наш сайт со ссылкой на департамент Комитета атомного и энергетического надзора и контроля Министерства энергетики по Карагандинской области.

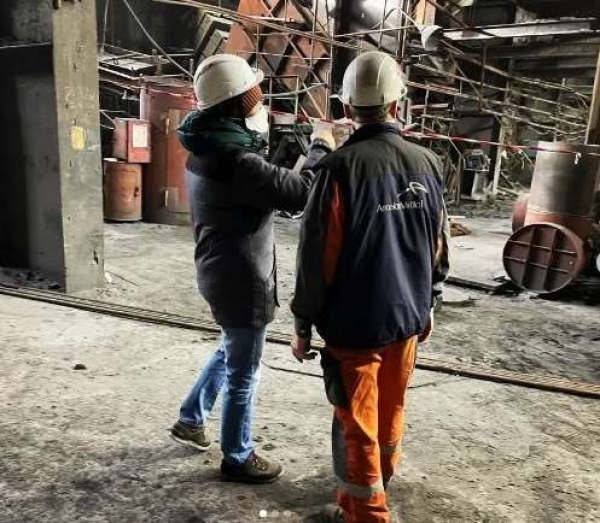

По данным департамента ТЭЦ-2 в Темиртау отказано в выдаче паспорта по нескольким причинам:

  • сорван график капитального и среднего ремонтов котлов ст.№4,5;
  • сметой работ по расширенно-текущему ремонту на котле ст.№1 предусмотрена установка короба чистых газов из нержавеющей стали. При этом АО "АрселорМиттал Темиртау" ТЭЦ-2 принято решение использовать "черный" металл;
  • сметой предусмотрена установка новых завихрителей и раскручивателей (основной элемент эмульгаторов) АО "АрселорМиттал Темиртау" ТЭЦ-2 принято решение использовать действующие установки, которые уже находятся в эксплуатации свыше 16-ти лет и имеют видимые дефекты;
  • сметой работ по ремонту котла ст.№5 предусмотрена в том числе полная замена коллекторов в количестве 12 шт., АО "АрселорМиттал Темиртау" принято решение не менять их, а ограничиться их зачисткой и ремонтом (действующие коллектора имеют значительные прогибы от 150 до 200 мм.);
  • не завершены работы по теплоизоляции газохода от котла ст.№3 до дымовой трубы, также не завершены работы по ремонту кровли котельного цеха и др.

Также, отмечается высокий риск того, что в текущий осенне-зимний период не будет введен в работу турбогенератор №3 (без резерва) из-за длительности процедур по заключению договора с поставщиком для замены обмотки статора со стороны АО "АрселорМиттал Темиртау".

"На основании статьи 301 Кодекса об административных правонарушениях ТЭЦ-2 АО "АрселорМиттал Темиртау" будет привлечено к административной ответственности в виде штрафа на сумму 1 млн. тенге. Учитывая изложенное, а также для исключения предпосылок к возникновению нештатных ситуаций, прохождение отопительного сезона ТЭЦ-2 АО "АрселорМиттал Темиртау" будет взято на особый контроль территориального Департамента", — говорится в сообщении.
